Đẩy nhanh thi công đường liên xã

Nhiều tháng nay, công trình đường liên xã từ bản Giáp Đất đến trung tâm xã Mường Cơi (trước đây là Mường Thải, huyện Phù Yên) rộn rã tiếng máy thi công. Nhân dân của bốn bản: Chiếu, Khoai Lang, Đất Lành, Tồng Cẩu phấn khởi, đồng lòng cùng đơn vị thi công đẩy nhanh tiến độ, sớm đưa con đường vào sử dụng.

Giọng nữ

Các đơn vị bàn giải pháp đẩy nhanh tiến độ thi công công trình.

Giữa tháng 1/2025, UBND tỉnh quyết định đầu tư tuyến đường liên xã từ bản Giáp Đất đến trung tâm xã Mường Cơi. Đây là đường ô tô cấp IV, bắt đầu từ bản Giáp Đất, kết thúc tại bản Chiếu. Đường đạt tiêu chuẩn giao thông nông thôn cấp B, nền rộng 4 m, mặt bê tông rộng 3 m, dày 18 cm, tổng chiều dài 6,02 km. Công trình có tổng vốn đầu tư hơn 20,8 tỷ đồng, từ Chương trình mục tiêu quốc gia phát triển kinh tế - xã hội vùng đồng bào dân tộc thiểu số, miền núi và ngân sách địa phương.

Ông Đinh Văn Lượng, Phó Giám đốc Ban Quản lý dự án đầu tư và xây dựng Phù Yên, thông tin: Tuyến đường được thiết kế nâng cấp theo nền đường hiện trạng, có cải tạo mở rộng, gia cố bằng bê tông xi măng tại các vị trí xung yếu, nền đường hẹp, dốc dọc lớn, địa chất bị xói lở. Quy mô của công trình còn kết hợp xây dựng rãnh thoát nước dọc, cống thoát nước ngang. Ngoài ra, do tuyến đường có hệ thống ta luy âm và dương chênh lệch lớn, nên dự án gồm cả công trình phòng hộ với thiết kế kè bê tông xi măng, kè rọ đá theo quy định.

Các đơn vị kiểm tra chất lượng cống thoát nước.

Toàn tuyến có 79 hộ dân bản Chiếu, Khoai Lang, Đất Lành, Tồng Cẩu bị ảnh hưởng, với diện tích đất bị ảnh hưởng 3,4 ha. Ông Phan Ngọc Linh, Chủ tịch UBND xã Mường Cơi, cho biết: Tạo sự đồng thuận trong nhân dân, cấp ủy, chính quyền và các đoàn thể của xã đẩy mạnh tuyên truyền về ý nghĩa công trình; tích cực chủ trì, phối hợp tổ chức nhiều cuộc khảo sát thực địa đối với các hộ dân bị ảnh hưởng bởi dự án. Đồng thời, tổ chức đối thoại với nhân dân, gặp gỡ các gia đình để vận động hiến đất xây dựng.

Đến nay, 79/79 hộ dân bị ảnh hưởng bởi dự án đều nhất trí hiến đất xây dựng đường. Ngoài ra, phương án bồi thường cây cối, hoa màu trên đất xây dựng được đa số hộ dân đồng tình, cam kết bàn giao mặt bằng cho đơn vị thi công, với tổng kinh phí bồi thường, giải phóng mặt bằng hơn 1,3 tỷ đồng.

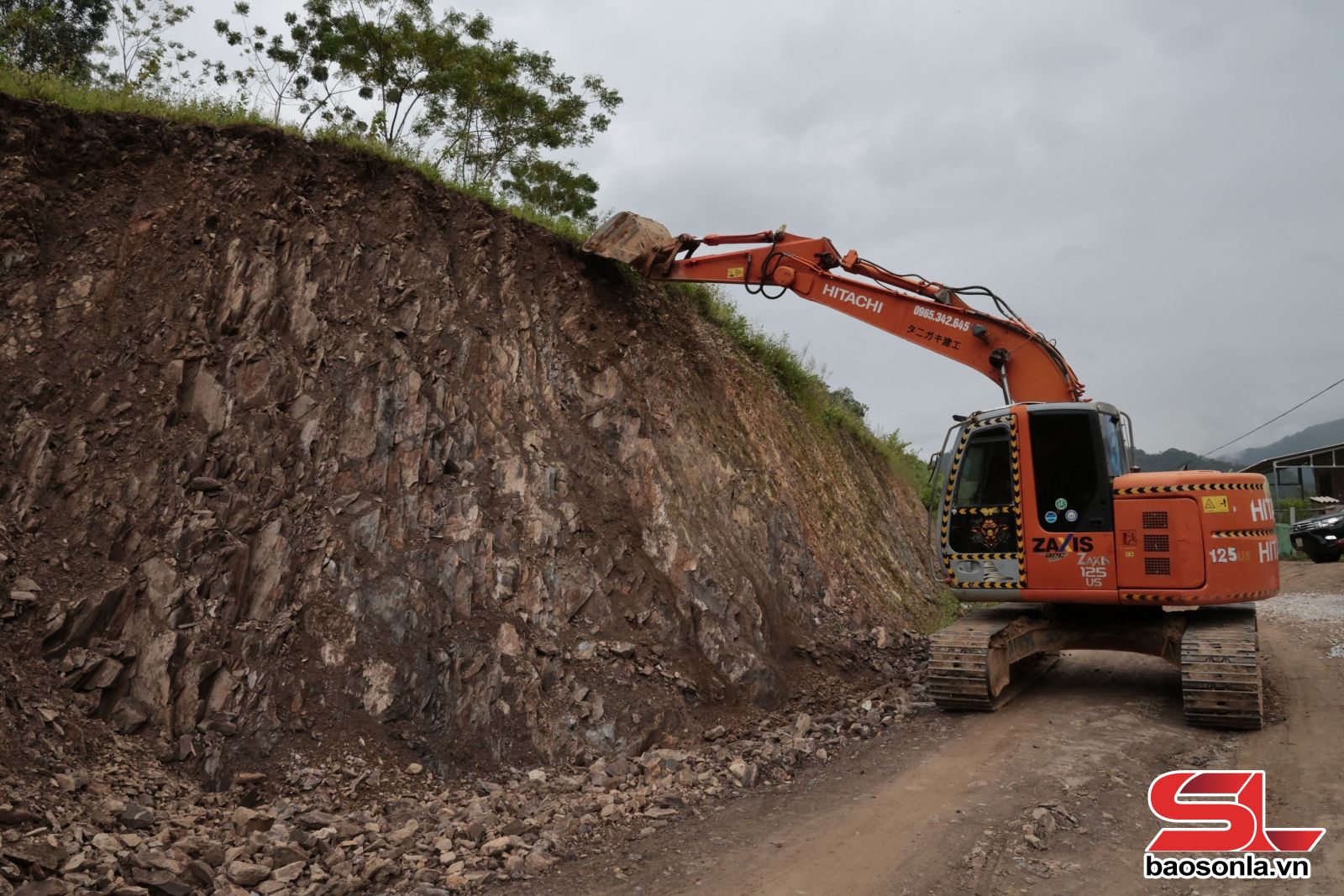

Đơn vị thi công thực hiện bạt đá mở rộng tuyến.

Ông Sồng A Pua, Bí thư Chi bộ, Trưởng bản Tồng Cẩu, cho biết: Trước đây, tuyến đường vào bản là đường đất quanh sườn núi với những con dốc dài, trời mưa đường trơn trượt rất khó đi. Khi có chủ trương xây dựng đường, chúng tôi rất ủng hộ, sẵn sàng hiến đất xây dựng, mong muốn công trình sớm hoàn thành giúp việc đi lại dễ dàng, con em thuận lợi hơn khi về trung tâm xã học tập. Có đường rộng, nhân dân tích cực phát triển sản xuất, nông sản đưa đi tiêu thụ sẽ được giá hơn.

Là đơn vị thi công công trình, Công ty CP Xây dựng Hiệp Phú bố trí máy xúc, ô tô và nhiều thiết bị máy móc khác theo đúng cam kết phục vụ thi công các hạng mục nền đường, công trình thoát nước. Hiện nay, dự án đạt 60% tiến độ, trong đó, nền đường đạt 100%, công trình thoát nước dọc đạt 70%, phần kết cấu mặt đường đang tập kết cấp phối đá dăm để làm móng đường; tập kết nguyên vật liệu cát, xi măng đổ bê tông mặt đường.

Đơn vị thi công hạng mục cống thoát nước ngang.

Ông Đỗ Ngọc Sơn, Chỉ huy công trình, Công ty CP Xây dựng Hiệp Phú, chia sẻ: Năm nay, mưa sớm và mưa nhiều, đã ảnh hưởng đến tiến độ thi công công trình; việc vận chuyển vật tư vật liệu vào công trình khó khăn. Ngoài ra, giá nguyên liệu, vật liệu tăng so với thời điểm ký kết hợp đồng; mỏ vật liệu đá Hải Hùng, xã Phù Yên tạm dừng khai thác, nên chi phí công trình tăng theo.

Khắc phục mọi khó khăn, Ban Quản lý dự án đầu tư và xây dựng Phù Yên tập trung nguồn lực thực hiện dự án đúng tiến độ đã cam kết. Thời gian tới, Ban tăng cường giám sát, phối hợp chặt chẽ với các phòng, ban chuyên môn và Ban giám sát cộng đồng kịp thời tháo gỡ khó khăn trong quá trình triển khai. Đồng thời, phối hợp với đơn vị thi công tận dụng điều kiện thời tiết thuận lợi, huy động đầy đủ thiết bị, nhân lực, vật tư theo hồ sơ dự thầu, bảo đảm thi công đúng thiết kế, đáp ứng yêu cầu kỹ thuật và chất lượng, hoàn thành công trình theo kế hoạch.

Với sự nỗ lực của cấp ủy, chính quyền, niềm mong ước về con đường bê tông rộng rãi, sạch đẹp của nhân dân sắp thành hiện thực. Tuyến đường hoàn thành tạo thuận lợi cho việc đi lại lâu dài, vận chuyển hàng hóa, phát triển sản xuất, góp phần thúc đẩy phát triển kinh tế, xã hội địa phương.

Lò Thái
